Как пользоваться сервисом

Комплект исполнительной документации собирается по одному объекту: данные объекта и участников вносятся один раз, дальше они сами подставляются в каждый акт, журнал и титульный лист. Ниже — что делать на каждом шаге и на что смотреть.

Скачать инструкцию (PDF)
Содержание

С чего начать

  1. Создайте объект на странице «Объекты» — это стройка, по которой собирается комплект. Внутри объекта может быть несколько пакетов документов (например, по этапам или по разделам работ).
  2. Пройдите мастер — восемь шагов, от реквизитов до готовых форм. Выйти и вернуться можно в любой момент: введённое сохраняется.
  3. Посмотрите формы на экране и распечатайте. Просмотр и печать доступны бесплатно и без ограничения числа объектов — на печатной версии стоит водяной знак.
Работать можно с любого количества объектов бесплатно. Оплата нужна только для выгрузки файлов без водяного знака — см. Печать и выгрузка.
Откуда что берётся
Что вы вводите один раз
Объект и договор
наименование, адрес, номер и дата договора, сроки работ
Стороны и подписанты
должность, ФИО, документ о полномочиях, номер в национальном реестре специалистов, роли в документах
Работы и материалы
вручную или загрузкой ведомости: объёмы, единицы, трудоёмкость
Документы о качестве
сертификаты, паспорта, декларации, отказные письма
Даты выполнения
окончание работы — оно же дата акта
Что сервис решает
Классификация работ
скрытая работа или нет, ответственная конструкция, участок сети, нормативное основание
Состав журналов
по видам работ; одна работа может идти в несколько журналов сразу
Привязка документов
документ о качестве → материал → работа → пункт 3 акта
Нумерация и связи
номера актов, ссылки на них в общем журнале работ и в реестре
Что получается
Акты освидетельствования
скрытых работ, ответственных конструкций, участков сетей — приказ 344/пр, приложения 3, 4 и 5
Общий журнал работ
приказ 1026/пр: титульный лист, разделы 1–6, ярлык с числом страниц
Специальные журналы
входной контроль, сварка, бетон, антикоррозионная защита, земляные работы
Перечень и реестр ИД
со сквозной нумерацией, связанные с актами и журналами пакета
Обложка тома и выгрузка
PDF сразу в печать, Word, Excel или архив целиком

Слева — то, что вводится один раз. В середине — решения, которые сервис принимает и показывает вам на проверку. Справа — формы комплекта: они собираются из одних и тех же данных, поэтому реквизиты, даты и материалы в них не расходятся.

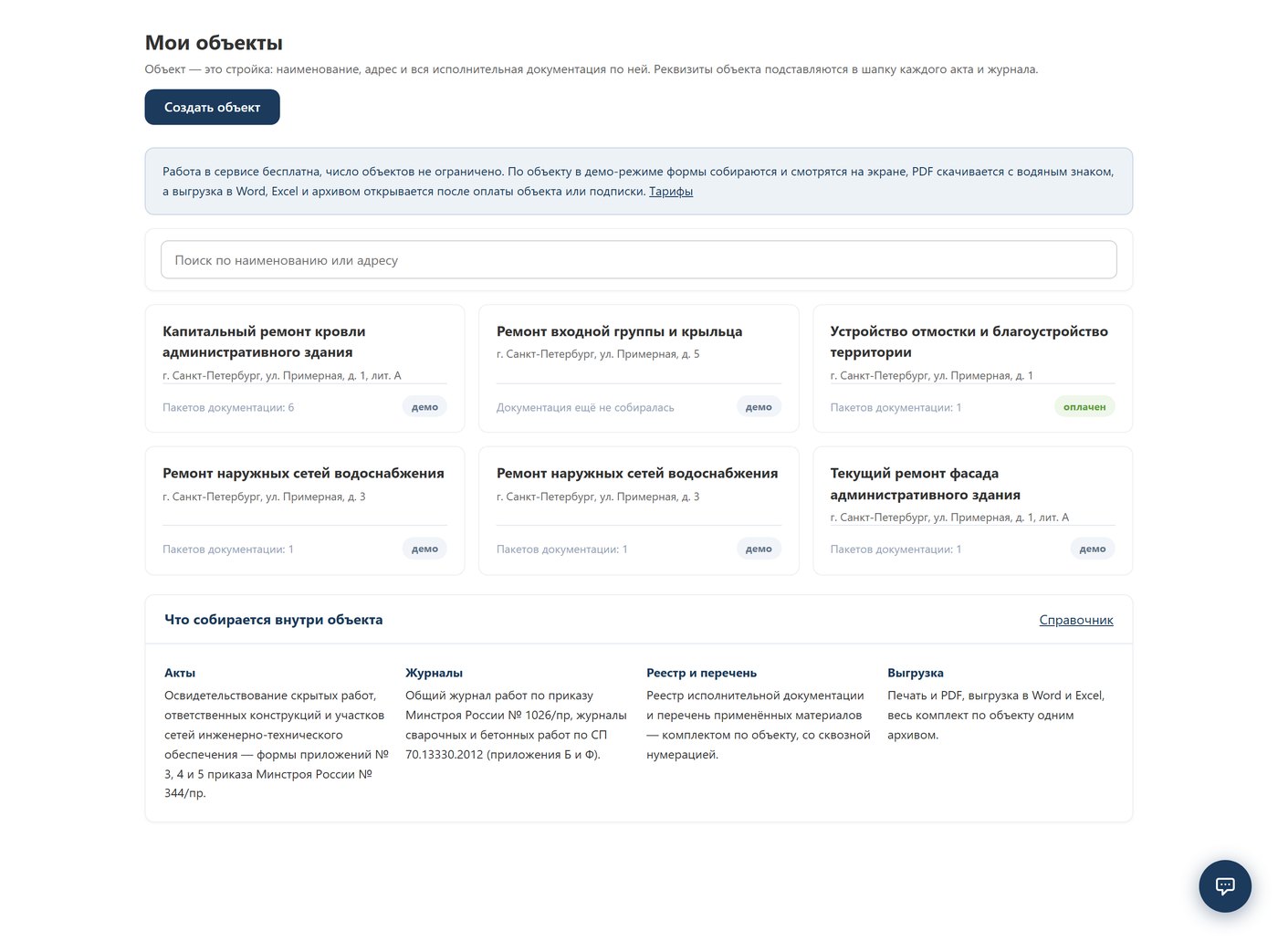

Кабинет: объекты, статус оплаты и что собирается внутри объекта
Кабинет: объекты, статус оплаты и что собирается внутри объекта

Мастер по шагам

№ Шаг Что делаете и на что смотреть
1Объект Наименование и адрес стройки — они попадут в шапку каждой формы. Если объект уже создан, выберите его из списка.
2Реквизиты Стороны и их представители. Роли берутся из нормативных форм, набор закрытый: Застройщик (заказчик), Технический заказчик, Лицо, осуществляющее строительство (генподрядчик, подрядчик), Другое лицо, осуществляющее строительство (субподрядчик), Лицо, осуществляющее подготовку проектной документации (проектировщик), Лицо, ответственное за эксплуатацию, или региональный оператор. У представителя указываются должность, ФИО и реквизиты приказа о назначении — именно они печатаются в строках подписей. Отдельно отмечается, кто выполняет строительный контроль, ведёт специальные журналы и осуществляет авторский надзор.
3Работы и материалы Перечень работ вносится вручную или загружается файлом (см. ниже). У работы указываются наименование, единица измерения и объём; материалы привязываются к работам — из этой связи собирается пункт 3 акта и журнал входного контроля. Документ о качестве можно выбрать прямо в строке работы: материал по нему заведётся сам и сразу окажется в пункте 3 акта.
4Классификация Сервис предлагает, какие работы считать скрытыми (на них нужен акт освидетельствования), какие относятся к ответственным конструкциям и участкам сетей, и какие специальные журналы понадобятся. Разметку можно поправить руками — что не определилось однозначно, остаётся за вами, а не подставляется наугад. Журналы отмечаются галочками, и одна работа может попасть сразу в несколько: сварка металлоконструкций с последующей окраской идёт и в журнал сварочных работ, и в журнал антикоррозионной защиты.
5Даты Период выполнения работ. Дата акта — конец периода; даты попадают в акты, в общий журнал работ и в специальные журналы. День начала можно не набивать по каждой строке: введите продолжительность в сутках — начало посчитается от даты окончания, а кнопки «1 / 2 / 3 / 5 дней» проставят его сразу всем работам без начала. Если в загруженной ведомости была графа «Затраты труда, чел.-ч», срок считается из неё — по числу рабочих и продолжительности смены. Даты, выпадающие за срок договора, подсвечиваются.
6Генерация Перед сборкой показывается панель готовности: чего не хватает (реквизиты, даты, материалы без документов о качестве). После генерации собирается весь комплект сразу.
7Формы Просмотр каждой формы на экране в том виде, в каком она уйдёт на печать. Здесь же правятся отдельные поля, если нужно дополнить бланк вручную.
8Выгрузка Готовый комплект в PDF — сразу в печать. Нужны редактируемые файлы — Excel, Word или архив целиком.
Как это выглядит

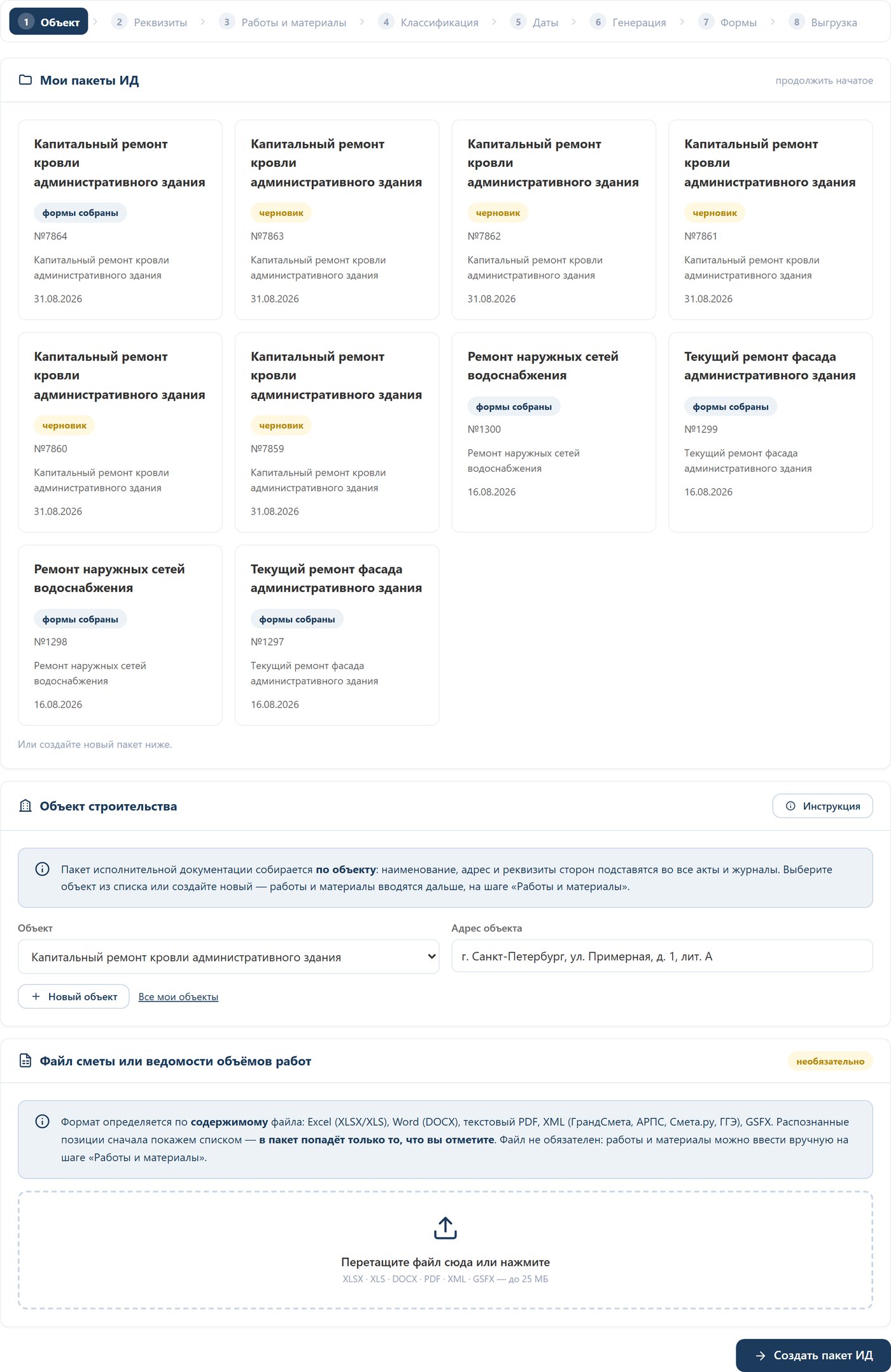

Шаг 1. Объект и необязательная загрузка ведомости объёмов работ
Шаг 1. Объект и необязательная загрузка ведомости объёмов работ

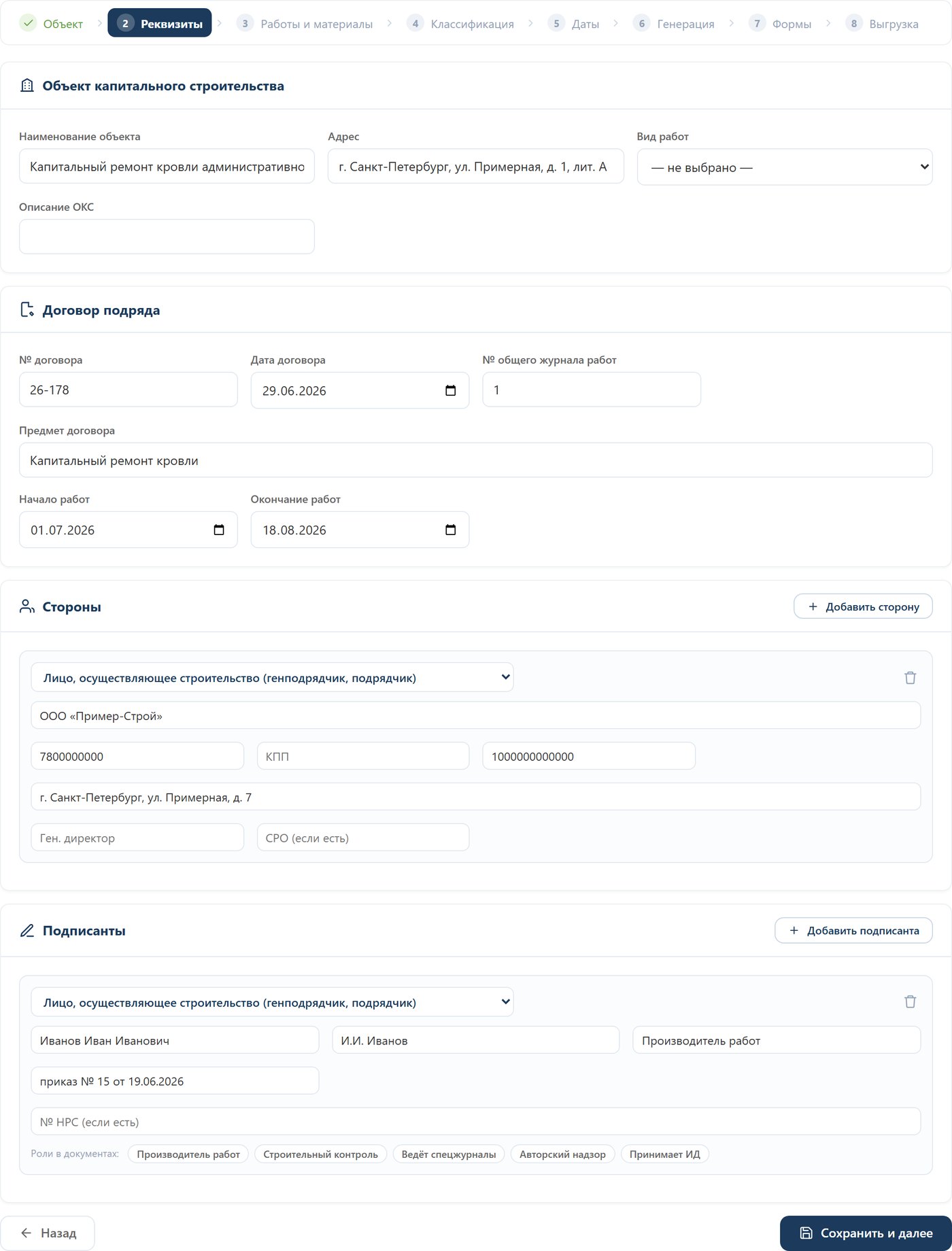

Шаг 2. Стороны и подписанты: должность, ФИО, документ о полномочиях, номер НРС
Шаг 2. Стороны и подписанты: должность, ФИО, документ о полномочиях, номер НРС

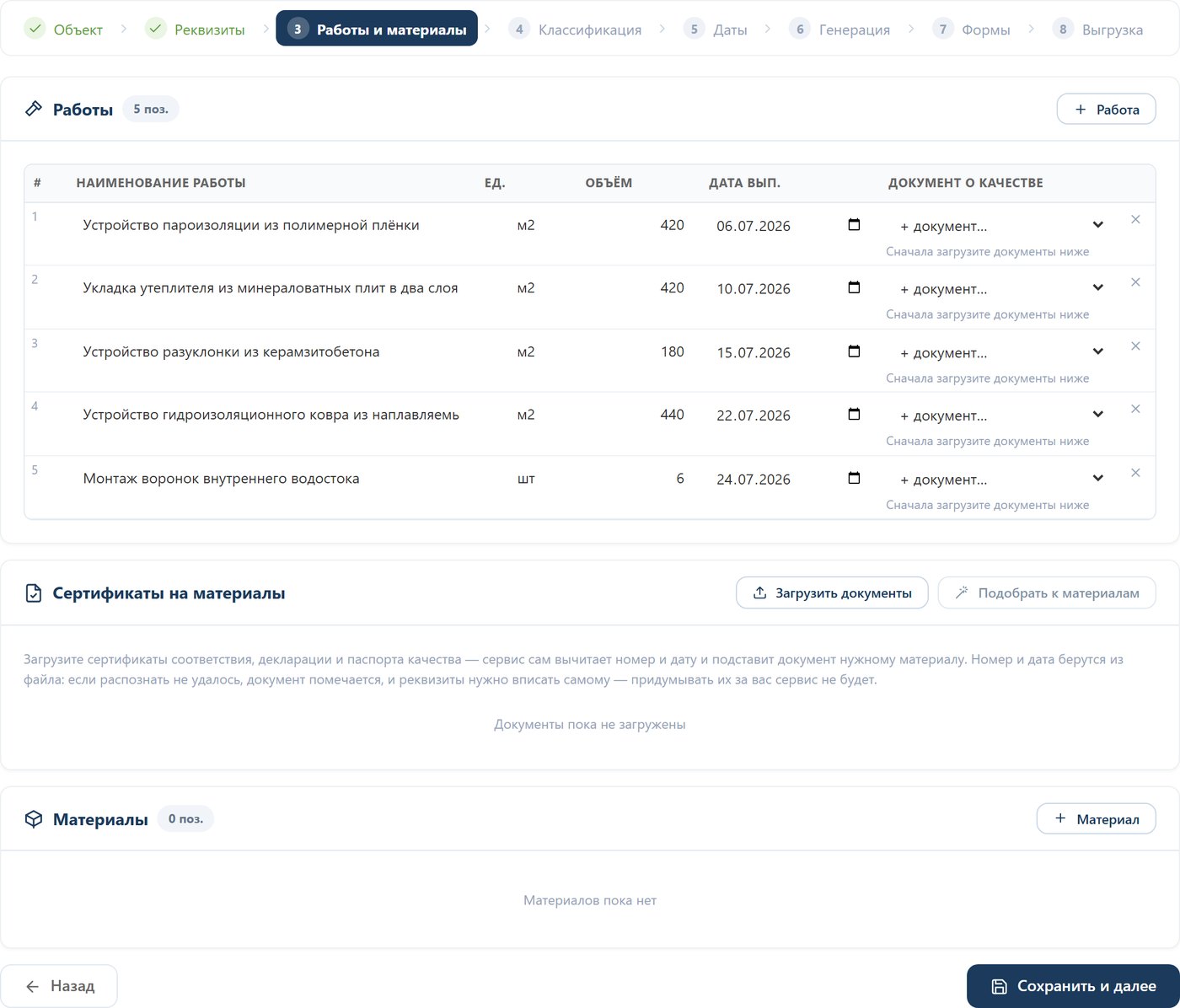

Шаг 3. Работы и материалы; документ о качестве выбирается прямо в строке работы
Шаг 3. Работы и материалы; документ о качестве выбирается прямо в строке работы

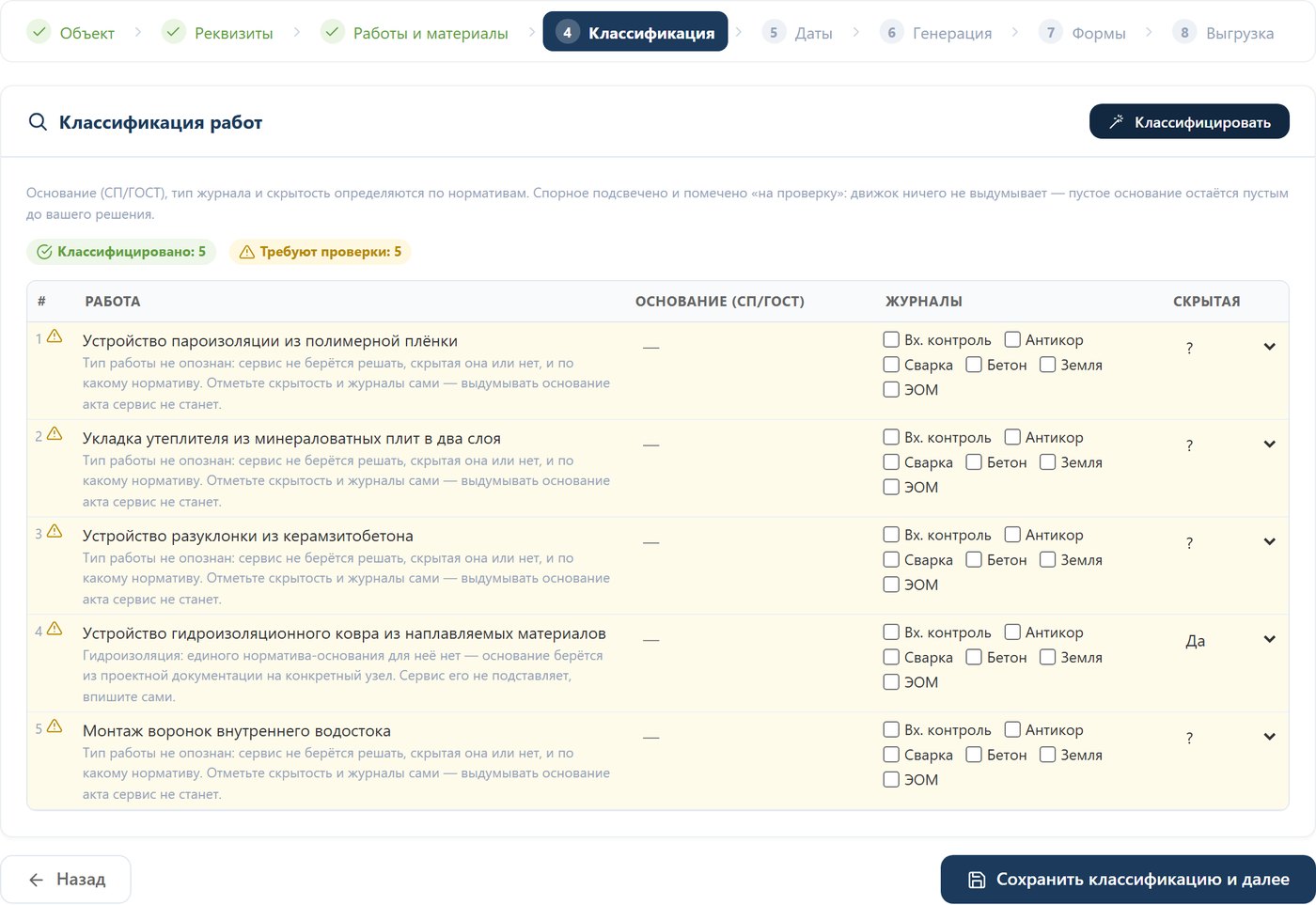

Шаг 4. Классификация: основание, журналы отмечаются галочками, скрытость — за вами
Шаг 4. Классификация: основание, журналы отмечаются галочками, скрытость — за вами

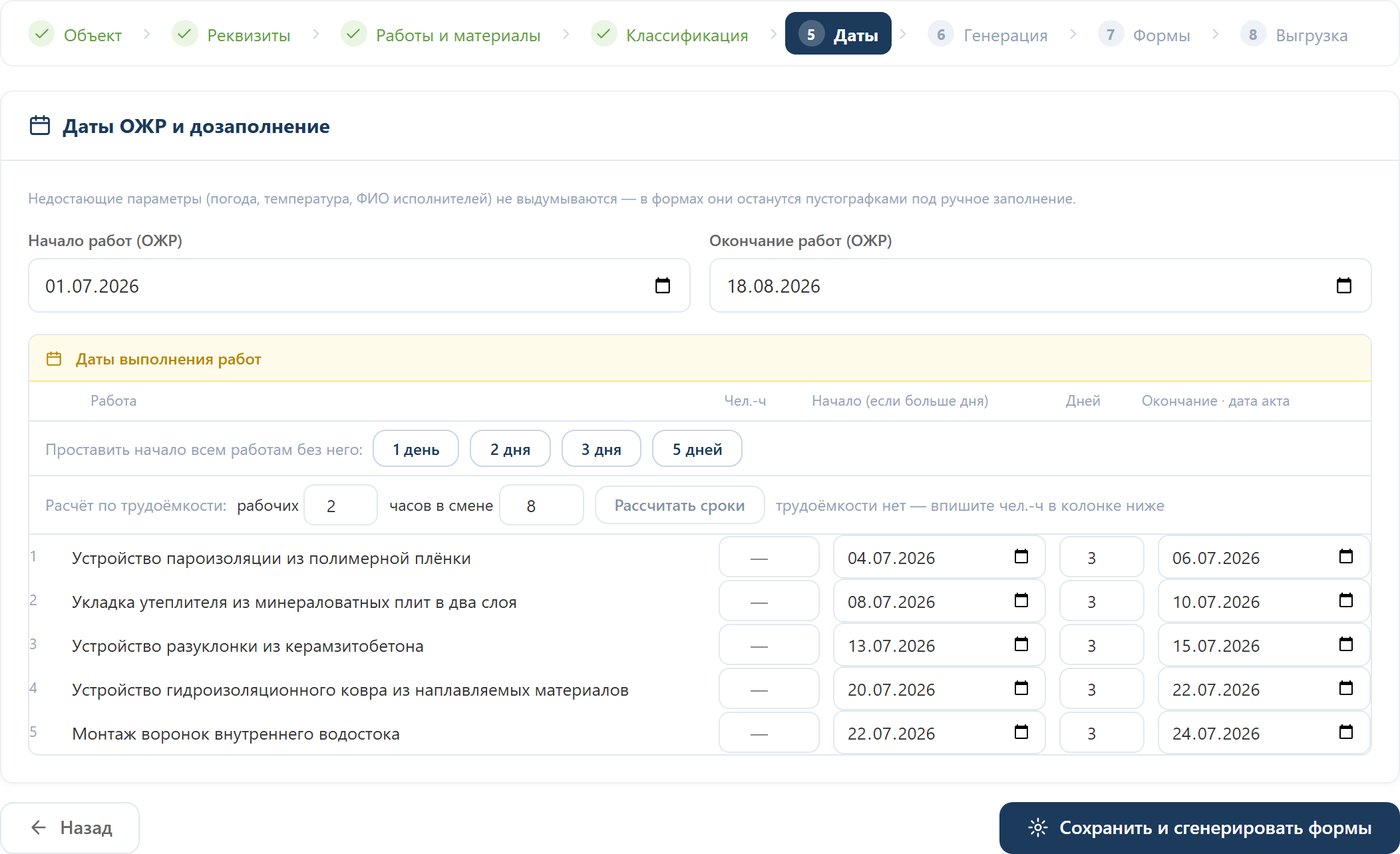

Шаг 5. Даты: продолжительность в сутках и расчёт срока по трудоёмкости
Шаг 5. Даты: продолжительность в сутках и расчёт срока по трудоёмкости

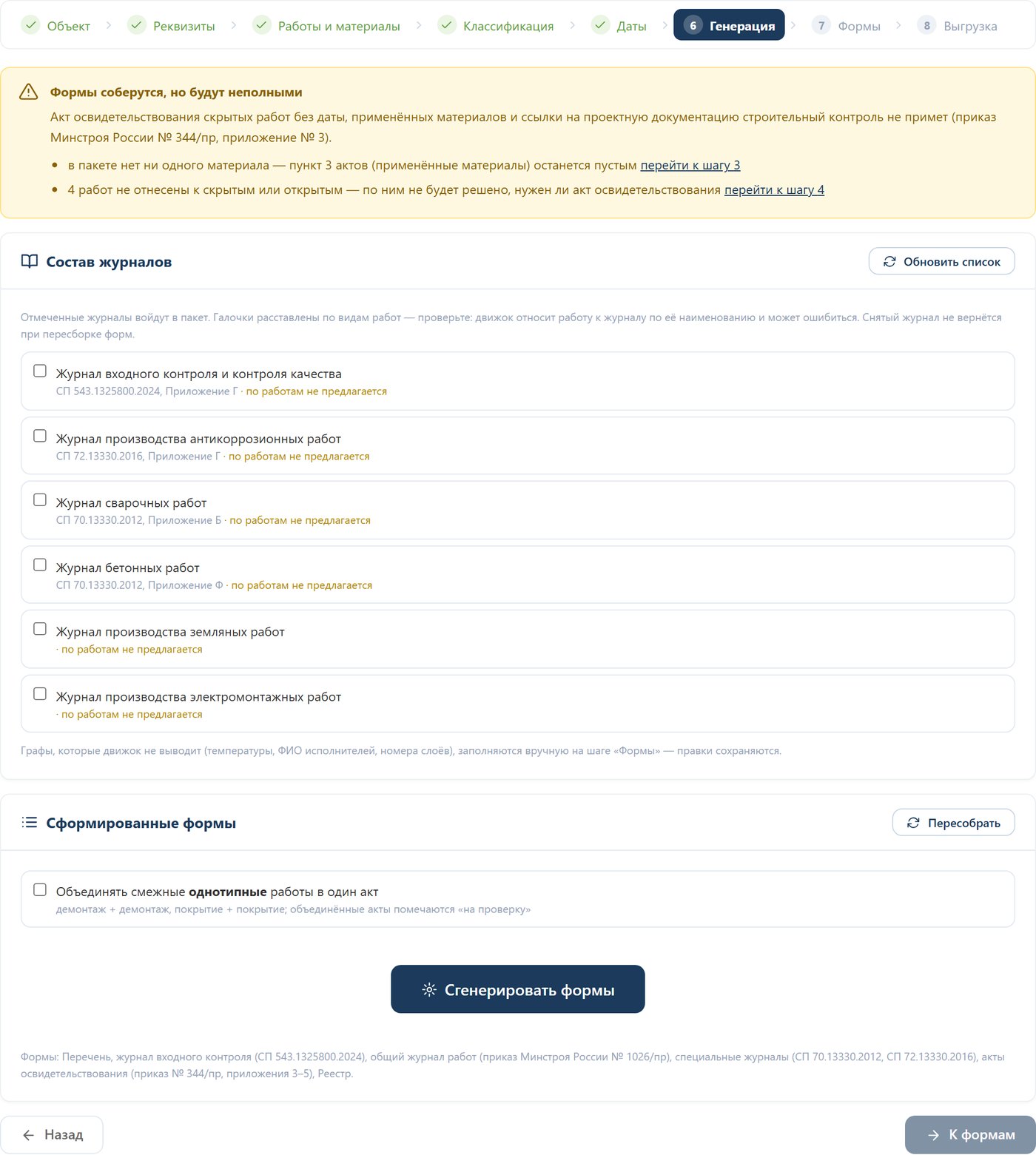

Шаг 6. Готовность пакета и состав журналов перед сборкой
Шаг 6. Готовность пакета и состав журналов перед сборкой

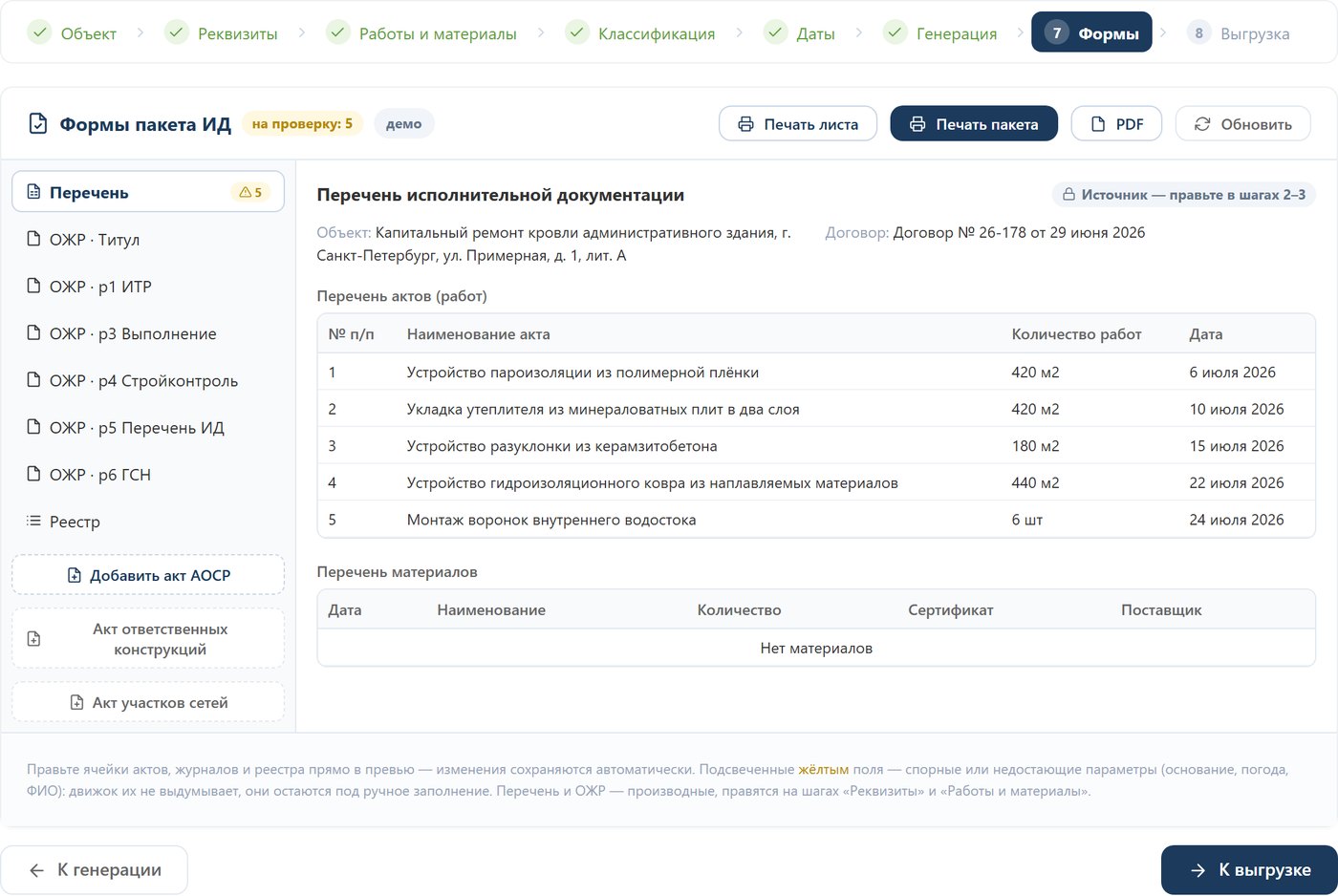

Шаг 7. Формы пакета: перечень, общий журнал работ, акты, реестр — с правкой в превью
Шаг 7. Формы пакета: перечень, общий журнал работ, акты, реестр — с правкой в превью

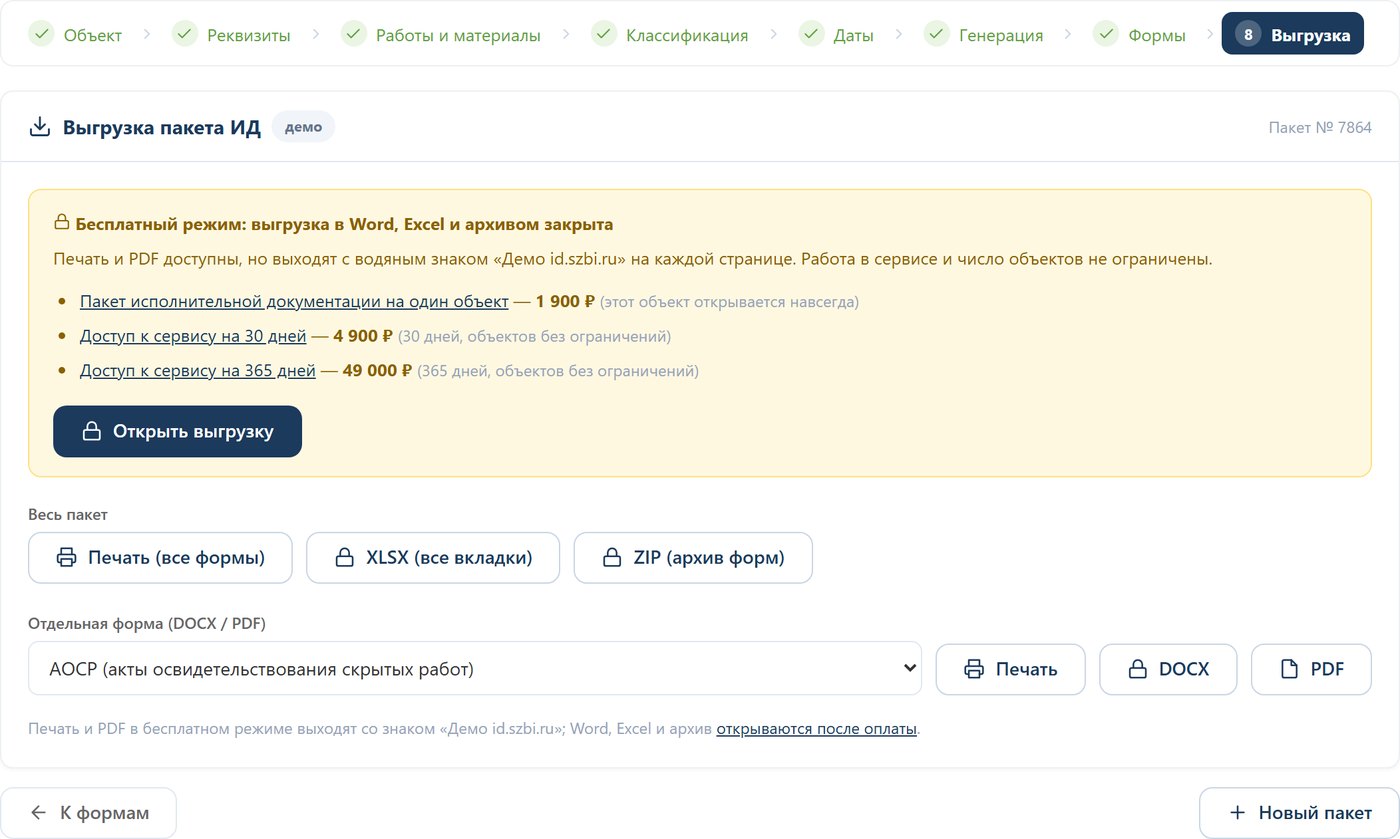

Шаг 8. Выгрузка: печать и PDF бесплатно со знаком, Word, Excel и архив — после оплаты
Шаг 8. Выгрузка: печать и PDF бесплатно со знаком, Word, Excel и архив — после оплаты

Загрузка перечня работ

На шаге «Работы и материалы» перечень можно не набивать руками, а загрузить файлом: XLSX · XLS · DOCX · PDF · XML · GSFX, размер до 25 МБ. Подходят ведомость объёмов работ, смета или выгрузка из сметной программы.

  • Из файла берутся наименование работы, единица измерения и объём; распознанные строки показываются списком до сохранения — лишнее можно снять.
  • Строки, помеченные как материалы, попадают в материалы, а не в работы. Тип определяется по наименованию и единице: «Окраска … в один слой» — работа, даже если в названии стоит марка эмали, а «Эмаль ПФ-115, кг» — материал. Тип переключается нажатием, если сервис ошибся.
  • Если в файле есть графа «Затраты труда, чел.-ч», трудоёмкость подхватывается — по ней на шаге «Даты» считается срок работ.
  • Если файл не распознан, сервис отвечает внятной ошибкой с указанием причины. Отсканированные ведомости (картинкой, без текстового слоя) не читаются — нужен текстовый PDF, Excel или Word.

Сертификаты и отказные письма

Документы о качестве загружаются пачкой. Сервис читает из файла номер, дату выдачи и срок действия, определяет тип документа и предлагает, к какому материалу его привязать.

  • Сам собой документ встаёт только при уверенном совпадении наименования и марки. Другая марка — не привязывается: чужой номер в акте хуже пустой графы.
  • Просроченный документ автоматически не привязывается никогда — остаётся предложением с пометкой о сроке.
  • Материалы без документа собираются отдельным списком «нужно загрузить».
  • Скан без текстового слоя распознаётся: сервис читает вид документа, номер и даты прямо с изображения. Распознанные реквизиты помечаются просьбой сверить с оригиналом — распознавание путает отдельные буквы и цифры.
  • Привязанный документ печатается в пункте 3 акта освидетельствования, в журнале входного контроля и в реестре.
Отказное письмо. Если продукции нет ни в едином перечне продукции, подлежащей обязательной сертификации и декларированию (ПП РФ № 2425 от 23.12.2021), ни под действием технических регламентов ЕАЭС — обязательное подтверждение соответствия не требуется, и вместо сертификата прикладывают отказное письмо. В списке типов документов оно есть отдельной строкой и печатается своим названием, а не подменяется «сертификатом».

Что входит в комплект

Формы берутся из действующих приказов и сводов правил:

  • Акт освидетельствования скрытых работ — приказ Минстроя № 344/пр от 16.05.2023, приложение № 3.
  • Акт освидетельствования ответственных конструкций — тот же приказ, приложение № 4.
  • Акт освидетельствования участков сетей инженерно-технического обеспечения — приложение № 5.
  • Общий журнал работ — приказ Минстроя № 1026/пр от 02.12.2022, все разделы, включая титульный лист и раздел с перечнем исполнительной документации.
  • Перечень и реестр исполнительной документации — по составу собранного пакета.
  • Обложка тома — первым листом комплекта: наименование, номер тома, период, договор и объект.

Общий журнал работ печатается книжно, как в приказе, с полным титульным листом: блоки застройщика, технического заказчика, лица, ответственного за эксплуатацию, проектировщика и лица, осуществляющего строительство, таблицы уполномоченных представителей с документами о полномочиях и номерами в национальном реестре специалистов, разделы 1–6 и ярлык. Число страниц в ярлыке сервис не считает: сколько их получилось после прошнуровки, знает только тот, кто журнал прошнуровал, — впишите число на вкладке «ОЖР · Титул», и в ярлык оно уйдёт прописью («17 (семнадцать) страниц»). Не вписали — останется пустографка. У специальных журналов — свой титульный лист, а пустые строки таблиц разлинованы до конца листа: журнал дозаполняют на площадке от руки.

Специальные журналы, которые сервис собирает:

ЖурналНорматив
Журнал входного контроля и контроля качества СП 543.1325800.2024, приложение Г
Журнал производства антикоррозионных работ СП 72.13330.2016, приложение Г
Журнал сварочных работ СП 70.13330.2012, приложение Б
Журнал бетонных работ СП 70.13330.2012, приложение Ф
Журнал производства земляных работ типовой формы в нормативах нет — выдаётся каркас с перечнем работ
Журнал производства электромонтажных работ типовой формы в нормативах нет — выдаётся каркас с перечнем работ
Состав журналов отмечается галочками: сервис предлагает те, что вытекают из видов работ и наличия материалов, но окончательный состав — за вами и договором.

Про журналы без формы. СП 45.13330.2017 журнал производства земляных работ требует, но бланка не задаёт, поэтому сервис выдаёт каркас с перечнем работ. Готовые формы исполнительной документации на земляные работы есть в СП 392.1325800.2018 (приказ Минстроя России № 502/пр от 06.08.2018), но этот свод правил называется «Трубопроводы магистральные и промысловые для нефти и газа» и написан под них — на обычной стройке его формы не применяются. То же с журналом электромонтажных работ: общеобязательной формы у него нет.

Печать и выгрузка

ЧтоБесплатноПо тарифу
Объекты, работы, участники, генерация комплекта да, без ограничений—
Просмотр всех форм на экранеда—
Печать из браузера и PDFс водяным знакомбез знака
Excel, Word, архив целикомне выдаютсяда

Тарифы: разовый 1 900 ₽ — один объект без ограничения срока; месяц 4 900 ₽ и год 49 000 ₽ — без ограничения числа объектов. Оплата открывает выгрузку и снимает водяной знак, в том числе с уже собранных пакетов.

Частые ошибки

  • Пустые графы в актах. Чаще всего не заполнены реквизиты представителей на шаге 2 или не проставлен период работ на шаге 5. Панель готовности перед генерацией показывает, чего не хватает.
  • Материалы не попали в акт. Материал должен быть привязан к работе — сам по себе, без связи, он в пункт 3 акта не выйдет.
  • Единицы измерения. Единица работы должна соответствовать объёму: килограммы материала — это не квадратные метры работы. Несовпадение размерности сервис помечает, а не пересчитывает наугад.
  • Скан вместо файла ведомости. Перечень работ из PDF-картинки без текстового слоя не читается — загрузите текстовый PDF, Excel или Word. Документы о качестве, наоборот, распознаются и со скана.
  • Широкая форма не влезает на лист. Формы с большим числом граф печатаются альбомно автоматически; если правили поля вручную, проверьте предпросмотр на шаге 7.
Не нашли ответа?
Напишите на info@szbi.ru — отвечаем и правим формы по замечаниям.
